安徽省懷洪新河灌區工程北淝河灌區淮上區境內施工標(以下簡稱本工程)位于蚌埠市淮上區境內,涉及北淝河下游灌區曹老集片、石王片和沫河口片三個片區,主要建設內容包括:大溝清淤疏浚及部分斷面硬化11.1km,干渠硬化及加固渠道邊坡3.23km,拆除重建泵站工程3座,放水閘12座,農橋7座等。
本工程合同工期365日歷天,2023年7月20日簽訂合同,受當?shù)毓喔认拗疲ㄔO(shè)單位要求9月底本年度最后一輪灌溉結束后組織開工,2024年4月份3座泵站具備灌溉條件。

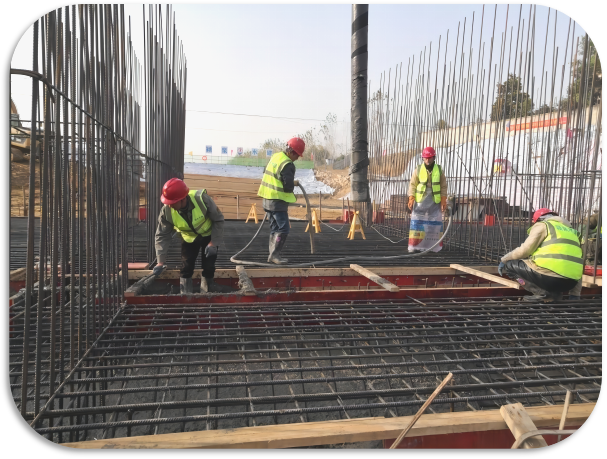

為滿足建設單位節點工期要求,項目部研討決定3座泵站同步施工,并選擇、確定施工班組。同時安排專人負責勘察測量原始地貌,協助建設單位征地、拆遷。2023年9月16日具備開工條件,組織班組進場,制定了倒排工期計劃,完善了質量、安全保證措施。
11月上旬,蚌埠市水利局局長荀異然在項目建管群內通報:“懷洪新河灌區淮上片區多個作業組加班加點、施工組織科學有序、工程進度較快、質量把關嚴格,值得推廣學習。懷遠、五河、固鎮片區施工組織全部拉到這個群里,統一用‘懷洪新河灌區競先群’,每一個工地均要實行‘日報告’‘周報告’,全面開展施工組織競賽‘比學趕超’,沖刺45天,力爭年底完成全年投資任務?!蔽翼椖坎渴盏奖頁P后,隨即響應荀局指示,召開調度會制定45天倒排工期計劃及趕工期、保質量措施,明確了進度目標、實施措施、獎勵機制等內容,要求全體項目成員認清非常之勢、強化非常之舉、擔當非常之責,把思想統—到完成項目部決策部署上來,把工作重心聚焦到抓質量、保安全、追進度上來,把工作力量凝聚到完成45天目標任務上來,以決戰決勝之勢發起總攻,全力沖刺完成既定目標任務。
“生產再忙,安全不忘,工期再緊,質量不松”,項目部以安全保穩定,以質量強基礎,強化綜合治理,科學有序地推進工程進度,將工作推上新臺階,全力以赴地完成項目目標。面對工期緊、任務重、秋冬季施工難度大等問題,項目部第一時間組織調度,精心策劃、精心組織、精心管理、精心施工、加強溝通,群策群力攻堅克難,營造了比、學、趕、幫、超的大干氛圍。
目前3座泵站質量、安全、進度雖得到了各級領導認可,但也提出新的要求,我們也將繼續努力本著‘晴天大干、陰天正常干、雨天照干、冬天不影響干、雪天想著干’的思想,干優質工程,樹潁泉新風。
